★ Точка 3.1 · Мобилизация и защита объекта

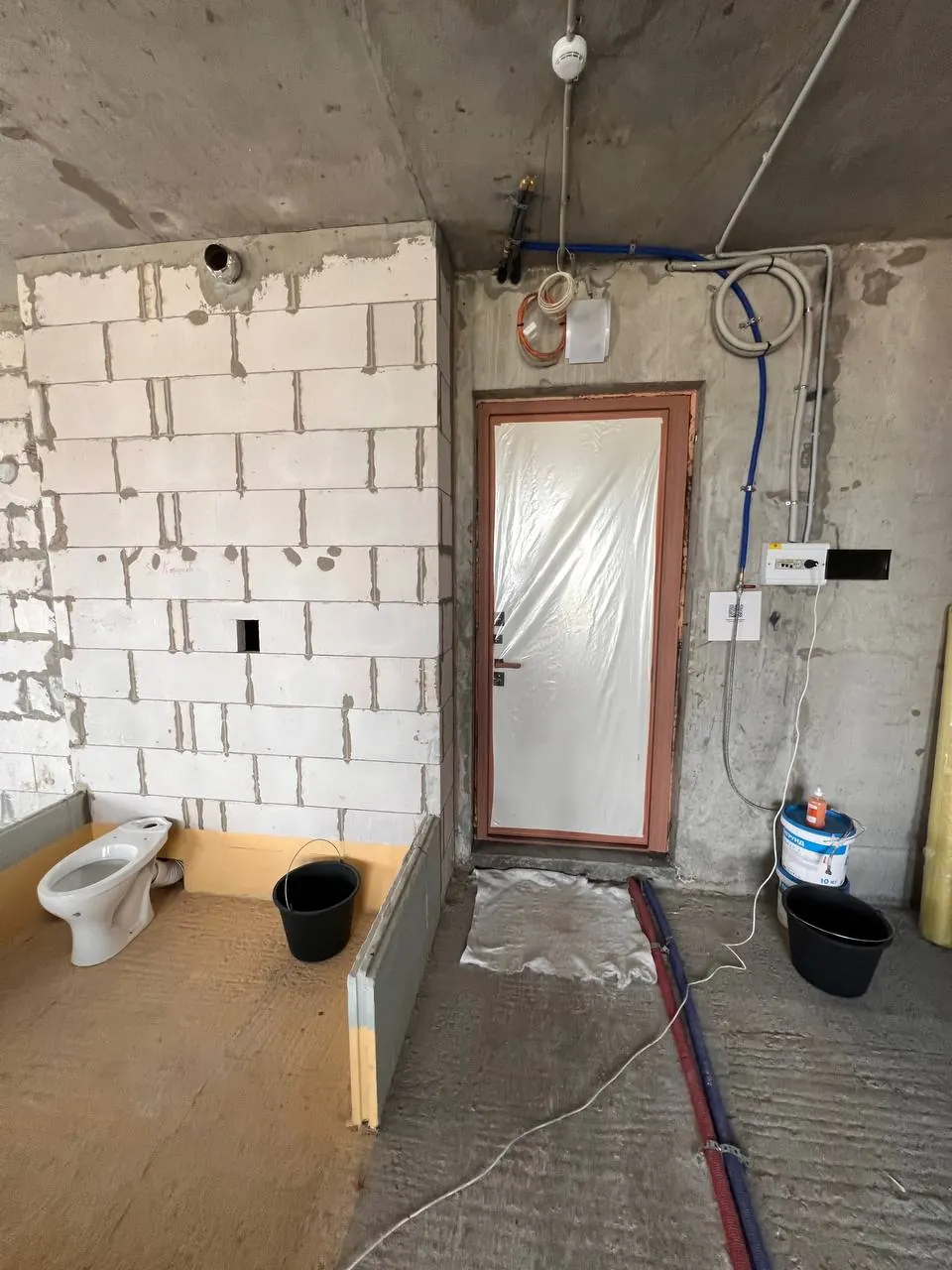

Первая неделя на объекте. Посчитали, заказали и доставили материал, провели мобилизацию — подготовили квартиру к работам. Начали демонтаж.
С чего начинается ремонт квартиры в ЖК «Остров»
Работы на объекте начались 23 июня 2026 года. В первую неделю мы посчитали материал по проекту, заказали его и доставили на объект, провели мобилизацию и приступили к демонтажу.
На следующую неделю запланировали закончить демонтаж, вывезти мусор, промазать стыки внешних стен гидроизоляционным герметиком и начать штукатурку по периметру.
Где этот этап в графике ремонта
На страницах ЖК ремонт показан укрупнённо, в шесть этапов. Этот отчёт — этап 2, демонтаж и подготовка объекта: демонтаж, защита объекта. Все отчёты по этой квартире собраны на странице ремонта квартир в ЖК «Остров».
- 1. Разработка дизайн-проектаПланировка, визуализации, рабочая документацияПозади
- 2. Демонтаж и подготовка объектаДемонтаж, защита объектаЭтот отчёт
- 3. Черновые работыСтены, перегородки, шумоизоляция, стяжкаВпереди
- 4. Инженерные работыЭлектрика, сантехникаВпереди
- 5. Предчистовые работыШпаклёвка, малярные работы, плиткаВпереди
- 6. Чистовые работы и финалМебель, оборудование, фурнитура, плинтусы, двери, шторы, текстильВпереди
