Ремонт квартир в ЖК «Остров»
1 квартира в работе прямо сейчас — этап «Инженерия». Каждую неделю публикуем отчёт с объекта: что сделали, фото и сколько дней заняло.
Наши квартиры в ЖК «Остров»
График работ · 6 этапов
- 1. Разработка дизайн-проектаПланировка, визуализации, рабочая документацияГотово
- 2. Демонтаж и подготовка объектаДемонтаж, защита объектаГотово1 отчёт · 27 июня
- 3. Черновые работыСтены, перегородки, шумоизоляция, стяжкаГотово3 отчёта · 4 июля – 20 июля
- 4. Инженерные работыЭлектрика, сантехникаСейчас5 отчётов · 29 августа – 16 октября
- 5. Предчистовые работыШпаклёвка, малярные работы, плиткаВпереди
- 6. Чистовые работы и финалМебель, оборудование, фурнитура, плинтусы, двери, шторы, текстильВпереди
Видео с объекта
3 видеоСнимаем наши квартиры в ЖК «Остров»: обзоры ремонта и этапов работ. Нажмите на видео — откроется отчёт с подробным описанием.
Ход работ
новые сверхуКвартира
9 отчётов · новые сверху
16 октября 2026 · этап 4 · Инженерия
Видеообзор: дом и двор
ЖК «Остров»: идём на объект — в квартире вентиляция и канальное кондиционирование
16 октября 2026 · этап 4 · Инженерия
Вентиляция и кондиционирование
Внутренние блоки смонтированы — в каждой зоне своя установка
16 октября 2026 · этап 4 · Инженерия
Воздуховоды и потолки
Оборудование — в технических помещениях, потолки в жилых комнатах остаются высокими
6 сентября 2026 · этап 4 · Инженерия
Электрика по потолку
Трассы кабелей по потолку — на 75%, начали монтаж конвекторов
7 дней
29 августа 2026 · этап 4 · Инженерия
Отопление, водоснабжение и шумоизоляция
Отопление, водопровод и канализация готовы, на потолке — звукоизоляционная мембрана
14 дней
20 июля 2026 · этап 3 · Черновые

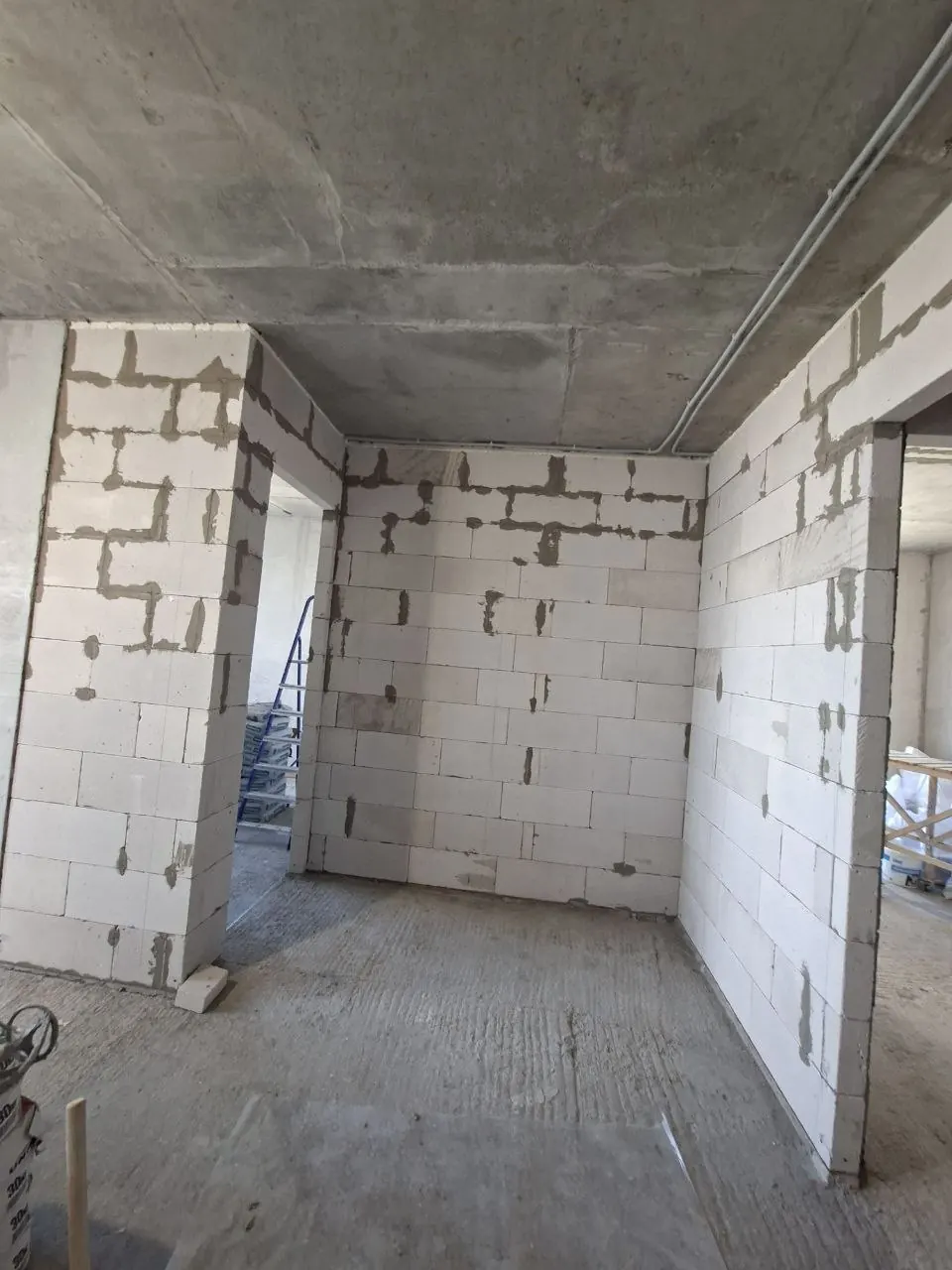

Перегородки
Все перегородки возведены, над проёмами — перемычки
7 дней
11 июля 2026 · этап 3 · Черновые
Штукатурка и разметка перегородок
Штукатурка по периметру готова, разметили и начали перегородки
7 дней
4 июля 2026 · этап 3 · Черновые
Стыки внешних стен и штукатурка
Загерметизировали стыки внешних стен и начали штукатурку по периметру
7 дней
27 июня 2026 · этап 2 · Демонтаж

Старт и демонтаж
Завезли материал, подготовили объект и начали демонтаж
5 дней
Что делать с квартирой
Разберём планировку Вашей квартиры в ЖК «Остров»: где удобнее кухня и хранение, что можно перенести и какую перепланировку согласуют. Дизайн-проект — в нашем бюро Daizler или у Вашего дизайнера.
Разбор моей планировки →Особенности дома
- Швы на стыках наружных стен с каркасом домаДо штукатурки промазываем все стыки гидроизоляционным герметиком, гидроизолируем швы и металлоконструкции — чтобы откосы и углы не промерзали и не трескались.
- Ниши в наружных стенахЗаделываем ниши и выставляем маяки — стены по периметру штукатурим в одну плоскость.
- Шум стояков и вентиляционных коробовВсе существующие венткоробы и канализационные трубы закрываем шумоизоляцией до отделки.
- Слышимость через перекрытияНа пол — шумоизоляция «Шуманет» под стяжку, на потолок — звукоизоляционная мембрана.
- Высокие потолки и канальные кондиционерыВнутренние блоки ставим в технических помещениях — гардеробной и санузлах. В жилых комнатах потолки остаются высокими.
Как мы отчитываемся
Каждую неделю — отчёт с объекта: что сделали, фото и сколько дней занял этап. По каждой квартире отдельно, чтобы не путать объекты в одном доме.
Скрытые работы — шумоизоляцию, трубы, кабели — снимаем до того, как их закроет обшивка.
Наш объект в ЖК «Остров»
Квартиру, где мы сейчас работаем, можно посмотреть вживую. Договоримся о времени в мессенджере.
Посмотреть наш объект в домеСправка о ЖК
- Застройщик
- Донстрой
- Класс
- премиум
- Район
- Хорошёво-Мнёвники
- Сдача
- —
